消防施工現場消防安全專項施工方案!
1、工程名稱:XXXXXXXXXXXX地塊
2、建設地點:位于XXXXXX交叉口。
3、建設單位:XXXXXX有限公司。
4、監理單位:XXXXXX有限公司。
5、設計單位:XXXXXX設計院有限公司。
6、建設規模:建筑面積約13.5萬平方米,其中地下室二層,建筑面積約4.1萬平方米;1#樓中醫院建筑面積54449.36㎡,結構類型附房選用框架結構,主樓采用框架剪力墻結構,地上17層,建筑高度為77.30米;2#樓檢驗檢測大樓建筑面積39199.48㎡,結構類型附房選用框架結構,主樓采用框架剪力墻結構,地上16層,建筑高度為82.10米;
7、工程造價:約3.175億元。
8、施工范圍:施工圖范圍內的土建(含樁基、基坑圍護、土方工程)、安裝工程(發包人另行分包除外)、幕墻、室外附屬工程、景觀綠化(發包人另行分包除外)等施工圖范圍內工程實行總承包施工。
9、質量等級標準:國家施工驗收規范一次性驗收合格,爭創甬江杯。
10、安全等級要求:合格,并達到XX市安全文明標化工地標準。
11、工期:880日歷天,其中研發樓760日歷天(具備驗收條件)。
第一節 編制說明
根據中華人民共和國《消防法》,消防工作以預防為主、防消結合的方針,為使安全防火責任和措施落實到位,確保本工程在施工中無火災事故,以利工程施工順利進行,為此特編制本工程施工現場消防安全專項施工方案。
第二節 編制原則
1、根據建設工程施工安全要求,保證在建工程工地不發生消防安全事故,避免損失。
2、嚴格遵循工程現場實際、施工特點和客觀規律,在保證生產的前提下,科學的布置消防的防控工作。
3、建立健全安全保證體系,嚴格執行國家有關標準、規范及操作規程。
第三節 編制依據
1、《建筑工程施工現場防火消防安全技術規范》 GB50720-2011;
2、《建筑施工安全檢查標準》JGJ59-2011;
3、《施工現場臨時用電安全技術規范》 JGJ46-2012;
4、本工程施工圖紙;
5、本工程施工組織設計。

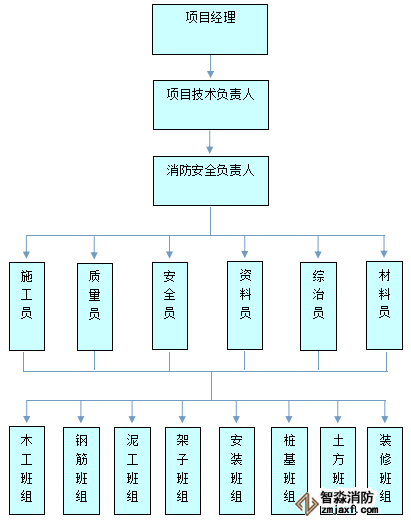

第一節 組織機構
消防領導小組的職責是在平時要對工人進行防火教育,對易燃易爆品要在指定地點堆放,并禁止在附近進行明火作業,設置警戒標識,焊工作業必須做到“十不燒”,氧氣瓶、乙炔瓶擺放必須符合要求。
成立以孔峻嶸、周琦等為首的消防組織機構,平時進行消防演習,保證能夠在事故發生時立即投入搶救。
第二節 應急救援網絡
應急救援網絡運行程序:
1、當險情發生時,第一發現人立刻組織人員進行救援工作,同時撥打應急領導小組人員電話,使各人員盡快投入搶救工作,按照分工各負其責,現場指揮人員根據實際情況判斷是否撥打緊急救援電話,如果發生重大險情,須馬上通知公司應急領導組織機構,同時電話通知上級安全主管機構,進行現場的緊急救援,以保證事態得到有效的遏止。
2、通訊聯絡組成員接到報警后,必須立即通知其它部門組織救援,并及時切斷事故現場電源,接通應急照明燈具。一方面要將事故現場的情況隨時報告事故現場指揮,以便指揮決策;另一方面要視災情向當?shù)氐木o急救援機構報警,并做好接警的各項工作。
3、負責疏散的人員立即承擔疏散引導的責任,要首先對人員進行疏散,把需要疏散的人員立即疏散到事故現場以外的安全地帶,要做到不丟下一人,確保每個人的生命安全。另外還要組織對財物損失在最低限度。
4、消防應急指揮部人員在接到報警命令之后,必須立即趕赴到事故現場,首先對事故現場的周圍做好安全防護的保衛工作,同時,要根據現場的實際情況,對處于危險中的人員進行救護,在必要時撥打120急救中心,使傷員得到及時救護。
5、義務消防人員接到火警命令后,必須立即趕到火災現場,利用就近的滅火器材和消防工具進行滅火,在滅火過程中要注意采取正確方法,快速、徹底將火撲滅。
第三節 消防安全管理制度
1、認真貫徹執行國家有關消防條例和各級人民政府消防安全規定,堅持“預防為主,防消結合”的方針,切實做好防范工作,杜絕重大火災事故的發生。
2、建立健全消防領導組織,分工明確,責任到人、確定防火重點及部位,成立義務消防小組,按現場實際情況劃分區域,配備足夠消防器材,指定負責人,實行掛牌負責制。
3、加強防火安全宣傳教育,普及消防知識,發動和依靠群眾自覺遵守防火制度,落實消防措施,把火災消滅在萌芽狀態。
4、按照項目法施工規定,實行經理責任制,項目經理要做好一個施工現場多家隊伍施工的協調工作。對道路、電信、電力等多方的交叉作業事先要對各方負責人進行防火交底堅決做到?jīng)]有安全防護措施,不得動用易燃、易爆物品及有關器具。
5、施工現場制定消防安全工作獎罰制度,做得好的個人,對個人給予一定的表彰及物質獎勵,不重視的個人,進行教育,嚴重的給予一定的處罰。
6、為實行規范化要求,各防火部位要明確消防責任人,全面實行掛牌負責制,各防火區域要懸掛醒目的禁火標志,提示大家自覺防火。
7、義務消防人員,每年要進行一次消防知識培訓,掌握消防技能,熟悉滅火器性能,經常對消防器材進行檢修,保證性能良好。
8、高層建筑必須有充足的消防水源,應有動火審批手續和動火監護措施。
9、對于違犯消防安全管理標準行為的,依據消防、宿舍內嚴禁亂拉電線,嚴禁使用電爐,碘鎢燈,功率超過200W燈具,宿舍應做到人走燈息,禁止長明燈、長流水現象。
11、搞好消防培訓,熟悉滅火方案及滅火器材的使用按計劃配備消防器材,定期按時實戰演練
12、消防器材管理制度,使用規定及保養措施
13、施工現場總平面圖標明消防器材和消防水位置及防火重點部位和目標。
第四節消防檢查
(1)施工現場消防檢查列入安全文明例檢、抽檢制度中做到定期、不定期相結合。
(2)對查出火災隱患必須實行三定原則,即定人、定時期、定措施。對有典型性隱患,應堅持三不放過,責任人不清不放過,事故原因不清不放過,相關人員未受教育不放過。

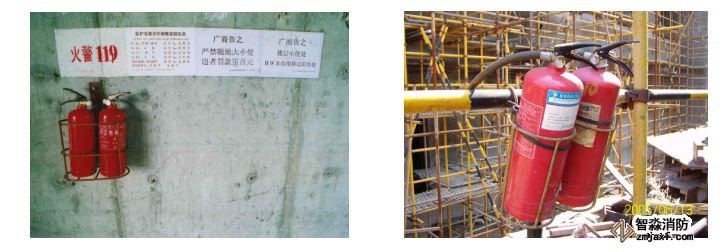

1、宿舍區應分組布置干粉滅火器,每100m2配備不少于兩個10L滅火器,大型臨時設施總面積超過1200m²應配備積水桶(池)和消防桶、消防斧、黃沙等器材設施。
2、食堂設置三只,掛在門口醒目處。
3、配電房設置干粉滅火器兩只,并設砂桶、鐵揪、小斧;機修房、鋼筋棚同木工棚均設置兩只。
4、樓層每層每1000平方米掛2只,并應設置在樓梯間、施工電梯口等顯目位置。
5、施工現場動用明火處按實際情況設置。
6、配電房、木工棚等重要場所設置禁煙區,并掛貼禁煙牌、消防標語。
7、按不同的作業條件,合理配備滅火器材,現場宜采用干粉類滅火器,電氣設備附近嚴禁設置泡沫滅火器。
8、施工現場應設循環道路,如受現場條件限制,可設車輛倒車點,采用黃黑油漆標識,現場道路寬度不小于3.5m。
9、根據工程實際情況,每幢樓單獨設置兩根消防豎管豎管管徑為DN100。單體每層設置帶滅火器式消防栓。
10、嚴禁宿舍使用電爐、電熱器具及大于60W的燈泡。宜采用雙線路布設,照明采用低壓電,夏季御熱冬季防寒采用強電,設專人定時控制,晚上8點到早上6點。手機充電統一集中布設。
11、臨時木工間、油漆間每25m²配置一個滅火器,油庫、危險品倉庫應配備不少于4個干粉滅火器。

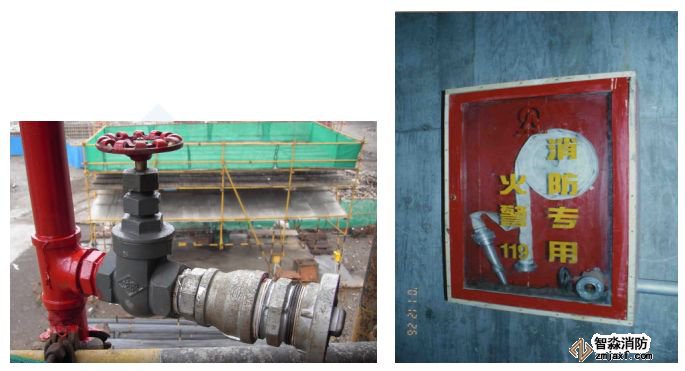

12、每層設有消防接口,配備水龍帶,消防供水應保證水槍的充實水柱射到最高、最遠點。
13、消防泵房應用非燃材料建造,設在安全位置,消防泵的專用電源線路應接在施工現場總斷路器上端,并設專人值班,保證連續不間斷供電。泵房門向外開,水箱補水口不少于2個,冬季要有防凍取暖設施。
14、項目消防水池為樁基階段泥漿池,打樁結束后清理干凈用作消防及施工用水,消防水池容積約5000立方,滿足消防要求。
15、項目部預計布置2臺揚程100米增壓泵進行消防供水,水泵供電從總配上樁頭接出。
消防用水量計算:
根據消防范圍確定消防用水量Q =10L/S。
最后計算出的消防總用水量,還應增加10%,以補償不可避免的水管漏水損失。
最后Q還應增加10%,得出 Q =10+1=11L/S;
工地臨時網路需用管徑,可按下式計算:
d=(4Q/1000πν)1/2
其中: d ──配水管直徑;
Q ──施工工地用水量(L/S);
ν ──管網中水流速度(m/s),取V=0.8(m/s);
供水管徑由計算公式:d=[4×11/(3.14×0.8×1000)]0.5=0.132m=132mm
得臨時網路需用內徑為132mm的供水管。
第一節 安全技術措施
1、嚴格執行防火管理制度,建立以工程項目經理為組長的消防小組,落實完善本工程的各項防火規章制度,同時建立義務消防組織。
2、定期不定期檢查各滅火器材,做到每只滅火器藥滿有效,消防道路暢通。
3、施工現場車輛通道內嚴禁堆放任何材料。
4、嚴格用火審批制度,對氣割、電焊等作業應有用火審批手續,同時定時間、地點和定人監控。每天用火結束后用火監護人對用火部位要進行認真人的檢查,無發現照火隱患后方可下班。
5、項目電工對施工現場和臨時宿舍的用電線路進行定期檢查,發現隱患,及時整改,防止電器火災事故發生。
6、對易燃易暴物品,設專門倉庫和專人保管,建立審批領用登記手續。
7、現場內從事電焊、氣焊工作人員均受過消防知識教育,持有操作合格證,指派監護人員,并配備滅火器。使用明火時,要遠離易燃易爆物,操作過程中,監護人不準擅自離開崗位。
8、施工現場應有明顯的防火宣傳標志。經常對職工進行消防知識教育。
9、按寧波市消防有關規定認真學習,加強管理,做一個懂消防、會消防的市民。
10、施工現場設吸煙室一處。
11、設置易燃、易曝品倉庫,做到專人保管并嚴格出入庫制度。
12、木工作業防火:
(1)作業現場要嚴禁動用明火,禁止工人在現場吸煙,并設置明顯的禁止吸煙標志。在作業現場范圍內不得堆放其他無關的易燃易爆物品。木工個人工具箱應嚴禁存放油料和易燃易爆物品。
(2)作業時要對電氣設備加強經常性檢查,發現短路、打火和線路絕緣老化破壞等情況要及時找電工維修,要隨時清掃作業現場的鋸末、刨花、木屑和木粉,防止由于上述物質遮蓋電機設備而引發火災。
(3)木工作業時要嚴格遵守建筑工地管理條件的規定。下班時應把作業現場清掃干凈,木料要堆放整齊,鋸末、刨花、木屑和木粉要堆放到指定地點,并且注意不應推放過多,存放時間不宜過長,以防自燃起火。
13、油漆間作業防火:
(1)油漆作業時使用易燃液體作溶劑時,容易產生大量可燃液體蒸氣揮發,并與空氣混合形成爆炸性混和物,通風不好遇到明火或火星會發生燃燒或爆炸。
在使用油漆場所違章吸煙或使用打火機,冬季在油漆作業中,違章使用火爐取暖或是提高油漆作業場所的環境溫度,加快油漆干燥速度,容易引起火災。
(2)油漆涂件烘烤中,使用有電阻絲外露的電烘箱或有明火的烘房,油漆本身是可燃物,有的加入易燃液體稀釋,能引起被烘油漆的燃燒或電烘箱、烘烤房爆炸。
(3)在油漆場所違章進行焊、割,噴漆車間的設備和線路不防爆,違章使用大功率燈泡烘烤漆件,都容易引起燃燒或爆炸。
噴漆設備沒有靜電接地裝置或在靜電噴漆中噴槍距涂漆太近,會產生靜電火花引燃噴漆,發生火災。
(4)沾有油漆的布、棉紗、手套、工作服保管不好,在通風不良時,長時間氧化發熱積聚,達到自燃點,會發生自燃。
(5)油漆作業場所禁止吸煙和攜帶打火機、火柴等火種,禁止穿釘鞋上崗操作。
(6)油漆作業中需要動火檢修焊、割時,應按照公司準用程序,申請“熱加工許可證”,并且采取必要的防范措施后方能進行。
車間應設強力通風設備,自然通風條件要好。調漆房、噴漆柜、干燥室也應采取局部通風,防止易燃液體蒸氣達到爆炸濃度。發生火災時要關閉通風設備。
(7)油漆作業場所禁止生火爐取暖,蒸氣管上不準烘烤棉織品,特別是沾漆的布、手套等。
(8)油漆調漆房只準存放一天的油漆和稀釋劑用量,均勻放在門口和人員經常走動的地方,應選擇安全地點妥善擺放,蓋好桶蓋,防止揮發遇火燃燒。
(9)油漆作業場地和調漆房必須經常打掃,隨時清除漆垢、干殘渣和可燃物。沾有油漆的棉紗、抹布應每天清除,不能亂丟,應放入加有清水的金屬箱內加蓋密閉,沾有油漆的工作服應掛在固定通風的地方,工作服內不能裝沾漆的棉紗等,以防自燃。
(10)調漆房、烘烤房、倉庫必須配備足夠數量的滅火裝置,如干粉滅火器。
14、危險品倉庫防火
(1)危險品倉庫,必須嚴格執行出入庫發放制度。
(2)儲存易燃、易爆物料的庫房的附近,不準進行封焊、維修、動用明火等可能引起火災的作業。如因特殊需要進行這些作業,必須經批準,采取安全措施,派員進行現場監護,備好足夠的滅火器材。作業結束后,應當對現場認真進行檢查,切實查明未留火種后,方可離開現場。
(3)庫區、場區要經常保持整潔,對散落的易燃、易爆物品和雜務應當及時清除。用過的棉紗、抹布、手套等用品,必須放在庫外的安全地點,妥善保管和及時處理。
(4)裝卸易燃、易爆物品,必須輕拿輕放,嚴防震動、撞擊、重壓、倒置和摩擦,不準使用易產生火花的工具,不準穿帶釘子的鞋,并應當在可能產生靜電的設備上,安裝可靠的接地裝置。
(5)易燃、易爆液化氣體(液氨等),使用時瓶內物質不得用凈,要留有余壓,防止物料竄入。
(6)受陽光照射容易燃燒、爆炸的化學易燃物品,不得露天存放。
(7)在危險品倉庫的防火間距內,不準堆放可燃物品。
第二節 施工階段防火要求
1、在基礎施工時,主要注意保溫、養護用的易燃材料的存放。注意工地上風向是否有煙囪落火種的可能,注意焊接鋼筋時易燃材料應及時清理。
2、在主體結構施工時,焊接量比較大,要特別注意明火管理,電焊火花落點要及時清理,消滅火種。電焊線接頭要卡實,焊線絕緣良好,與腳手架或建筑物鋼筋接觸時要采取保護,施工用的碘鎢燈要架設牢固,距保溫易燃物要保持1米以上的距離。照明和動力用膠皮線按規定架設,不準在易燃保溫材料上亂堆亂放。
3、在裝修施工時,易燃材料較多,對所用電氣及電線要嚴加管理,預防斷路打火。嚴格控制明火的使用。
4、在使用易燃油漆時,要注意通風,嚴禁明火,以防易燃氣體燃燒、爆炸。還應注意靜電起火和工具碰撞打火。
第三節 明火作業要求
1、施工現場動用明火審批制度
(1)一級動火審批制度:
禁火區域內:油罐、油箱、油槽車和儲存過可燃氣體、易燃氣體的容器以及連接在一起的輔助設備;各種受壓設備;危險性較大的登高焊、割作業;比較密封的室內、容器內、地下室等場所進行動火作業,由動火部門填寫動火申請表,項目經理召集項目安全員、施工負責人、焊工等進行現場檢查,在落實安全防火措施的前提下,由項目經理、焊工、項目安全員在申請單上簽名,然后提交項目防火負責人審查后報公司,經公司安全部門主管防火工作負責人審核,在一周前將動火許可證和動火安全技術措施方案,報上一級主管部門及所在地區消防部門審查,經批準后方可動火。
(2)二級動火審批制度:
在具有一定人為危險因素的非禁火區域內進行臨時焊割等動火作業,小型油箱等容器、登高焊割、節假日期間等動火作業,由項目施工負責人在4天前填寫動火許可證,并附上安全技術措施方案,項目經理召集項目安全員、施工負責人、焊工等進行現場檢查,在落實防火安全措施的前提下,由項目經理、焊工、項目安全員在申請單上簽名,報公司安全部門審批,批準后方可動火。
(3)三級動火的審批制度:
在非固定的、無明顯危險因素的場所進行動火作業,由申請動火者填寫動火申請單,在3天前提出,經焊工監護人簽署意見后,報項目防火負責人審查批準,方可動火。
2、明火作業施工要求
施工時,由班長給施工人員分工并進行作業項目、地點和安全要求的交底。
施工人員到達作業地點開始作業前,確認作業環境合格,安全防護設施及消防設施完善后,方可作業。
在施工過程中,安全管理部門、保衛部門及專業工程公司安環員實施現場監督檢查,對發現的不符合項開具整改通知單并督促整改和處理。
電工、焊工從事電氣設備安裝和電、氣焊切割作業要有操作證和用火證,動火前要清除附近易燃物;配備監護人和滅火用具,動火證在動火地點變換,要重新辦理用火證手續,凡是進行電、氣焊作業的,必須先填動火申請表,工長簽字后方可生效,否則不準進行作業。
明火審批證明中必須注明施工單位、工程名稱、用途、用火部位、動火人、監護人和滅火器材等內容。
在施工過程要堅持防火安全交底制度,特別在進行電氣焊、油漆粉刷或從事防水等危險作業時,更要遵守以下要求:
1、機電設備操作
(1)機械操作要束緊袖口,女工發辮要挽入帽內。
(2)機械和動力機具的機座必須穩固,轉動的危險部位要安防護裝置。
(3)工作前先檢查機械、儀表等運轉是否正常,確定后方準使用。
(4)電氣設備和線路必須絕緣良好,電線不得與金屬物綁在一起,各種電動機具必須按規定接零。
(5)施工機械和電氣設備不得帶病和超負荷作業,發現不正常情況應停機檢查,不得在運轉中修補。
(6)電氣、儀表、管道和設備試運轉,應嚴格按照單項安全技術措施進行,運轉時不得擦洗和修理,嚴禁將頭、手伸入機械行程范圍內。
(7)在架空輸電線路下面工作應停電,應有隔離防護措施,起重機不準在架空輸電線路下面工作。
(8)受壓容器應有安全閥、壓力表,并避免暴曬、碰撞,氧氣瓶嚴防沾染油脂,乙炔發生器、液化石油氣必須有防止回火的安全裝置。
2、油漆作業
(1)各類油漆和其它易燃、有毒材料應存放在專用庫房內,不得與其它材料混放,揮發性油料應裝入密閉容器內,妥善保管。
(2)庫房應通風良好,不準住人,并設置消防器材和“嚴禁煙火”明顯標志,庫房與其它建筑物應保持一定的安全距離。
(3)用噴砂除銹,噴嘴接頭應牢固,不準對人,噴嘴堵塞,應停機消除壓力后,方可進行修理或更換。
(4)使用煤油、汽油、松香水、丙酮等調配油料應戴好防護用品,嚴禁吸煙。
(5)沾染油漆棉沙、破布、油紙等廢物應及時處理。
(6)在室內或容器內噴漆要保持通風良好,噴漆作業周圍不準有火種。
(7)在油漆作業時應保持通風良好,本人和他人不準在操作時吸煙,防止氣體燃燒傷人。
(8)用完料桶應放回原處,不準隨手亂扔、亂放。
3、焊接作業
(1)電焊機外殼必須接地良好,其電源的裝拆應由電工進行。
(2)電焊機要設置單獨的開關,開關應放在防雨閘箱內拉合時應戴手套,側向操作。
(3)焊鉗與把線必須絕緣良好,連接牢固,更換焊條時應戴手套,在潮濕地點工作應站在絕緣膠板上。
(4)嚴禁在帶壓力的容器或管道上施焊,焊接帶電設備必須先切斷電源。
(5)焊接儲存過易爆、易燃物質的容器或管道必須清除干凈,并將所有孔口打開。
(6)在密閉金屬容器內施焊時,容器必須可靠接地,通風良好并應有人監護,嚴禁向容器內輸入氧氣。
(7)焊接預熱工件時,應有石棉布或擋板等隔熱措施。
(8)把線、地線禁止與鋼絲繩接觸,更不得用鋼絲繩或機電設備代替零線,所有地線接頭必須連接牢固。
(9)更換場地移動把線時應切斷電源,并不得手持把線登高作業。
(10)消除焊渣采用電弧氣刨消根時應戴防護眼鏡,防止鐵渣飛濺傷人。
(11)雷雨時應停止露天焊接作業工作。
(12)施焊場地周圍應清除易燃易爆物品或進行覆蓋隔離。
(13)工作結束,應切斷焊機電源,并檢查操作地點,確認無起火危險后方可離開。
4、氣焊作業
(1)操作者須持證上崗。
(2)氣焊操作人員必須遵守安全使用危險品規定。
(3)氧氣瓶與乙炔瓶所放位置必須大于10M,距火源必須大于10M。
(4)乙炔瓶要放在空氣流通良好處,嚴禁放在高壓線下面,要立放固定使用,嚴禁臥放使用。
(5)裝置要經常檢查和維修,防止漏氣,同時要嚴禁氣路沾油,以防止引起火災危險。
(6)使用乙炔瓶時必須配備專用的乙炔減壓器和回火防止器。
5、樓層鋼筋焊接作業
(1)電焊機外殼必須接零良好,其電源的裝拆必須由電工進行。
(2)焊鉗與把線必須絕緣良好,連接牢固,更換焊條必須戴絕緣手套,把線、地線必須雙線到位,嚴禁用鋼筋代替零線。
作前必須申領明火用火證,按規定清理好現場周圍易燃易爆物品,備足滅火設備,設看火人,否則禁止作業。
6、可燃可爆物質存放與管理
(1)施工材料的存放、保管應符合防火安全要求,庫房應用非燃材料支搭,易燃易爆物品應專庫儲存,分類單獨存放,保持通風,用電符合防火規定,使用后的廢棄物料應及時消除,建設工程內不準積存易燃可燃物品。
(2)用易燃易爆物品,必須嚴格防火措施,指定防火責任人,配備滅火器材,確保施工安全。
7、季節施工
(1)暴雨臺風前后要檢查工地臨時設施,腳手架、機電設備、臨時線路發現傾斜、變形、下沉、漏雨、漏電等現象,應及時修理及加固,有嚴重危害的立即排除。
(2)冬季取暖設備應指定專人管理負責。
(3)冬季油漆桶和稀料桶不準靠近火爐或用火烤。
